郁南县西江经济带“三线下地”工程预计9月上旬全面竣工
近日,郁南融媒记者从有关部门了解到,郁南县西江经济带镇村片区组团“三线下地”工程项目建设正有序提速推进。目前项目顶管施工已完成整体工程量的80%,预计今年9月上旬全面竣工。项目建成投用后,将进一步优化西江沿岸人居环境,补齐文旅基础设施短板,扎实推进“百县千镇万村高质量发展工程”,赋能郁南县全域旅游高质量发展。

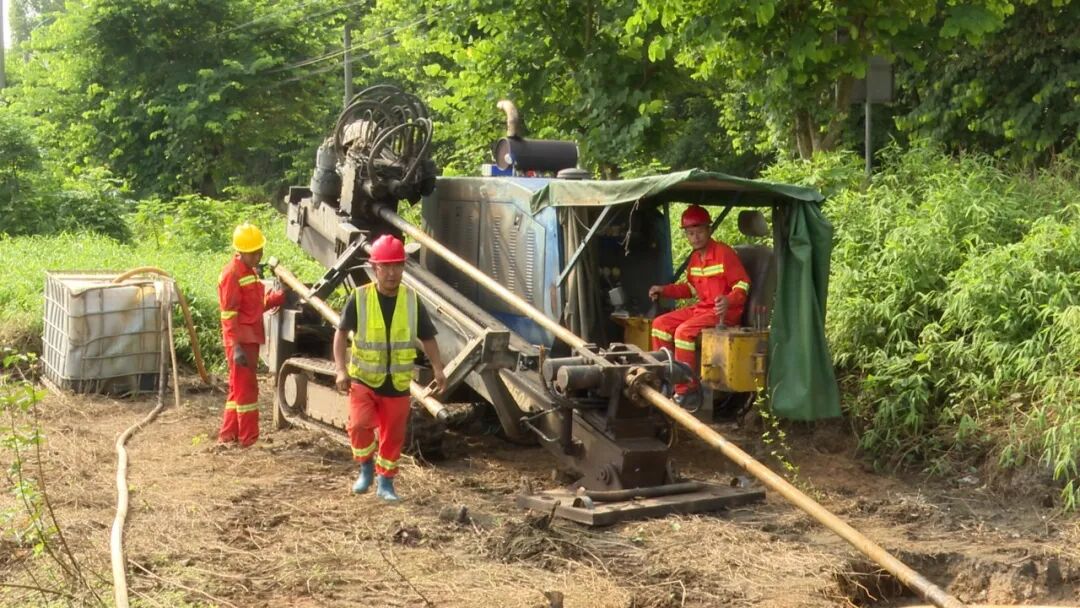

郁南融媒记者在郁南县“三线下地”工程黄乐段施工现场看到,施工队伍抢抓有利天气加紧施工。现场投入钻机、发电机、施工车等多套设备,有条不紊地开展砌井、导向钻孔、基坑开挖等工序,施工现场一派热火朝天的建设景象。
据了解,“三线下地”工程是郁南县旅游一体化及配套西江经济带产业建设项目的核心子项目之一。“三线下地”工程总投资763.6万元,于2026年6月2日开工建设,施工范围为都城田舍村至罗旁小学路段,线路总长5.4公里。工程采用非开挖顶管工艺,将沿线电力、通信、广播电视三线全部下地敷设,有效消除线路安全隐患,整治空中杂乱管线问题,美化西江旅游沿线乡村风貌。截至8月11日,罗旁新增施工500米,整个项目累计完成施工5136米。建设过程中,受汛期持续强降雨影响,施工面临地下水位暴涨、软弱地层顶进易沉降、地下管线错综复杂等诸多难题。建设单位迎难而上,通过24小时强排降水、微扰动顶进及注浆加固、雷达探测管线保护等一系列科学管控措施,严守施工安全底线,严控工程建设质量,稳步抢抓施工进度。
下一步,建设单位将紧盯工期节点,压实工作责任,严把工程质量、施工安全、建设进度关口,全力加快剩余工序施工,确保工程如期竣工投用,助力郁南深度对接西江经济带发展战略,推动文旅产业融合高质量发展。
